一、吊頂安裝流程圖
二、吊頂施工要點
(一)施工準備
1、基礎準備
-
吊頂施工前必須先完成天棚內的設備與管線的施工和室內濕作業工程。
-
按吊頂設計的有關要求選擇和確定板材的型號、規格,根據吊頂面積繪制施工平面圖,按設計圖計算所需的龍骨、吊筋及配件的數量,做好材料計劃。
-
檢查吊筋安裝處的基體質量是否符合國家規定,如不符合,應與相關人員聯系采取相應措施進行處理,確?;举|(zhì)量符合規定。
2、材料準備
-
將所需材料全部運至現場,并分類、分品種、分規格進行堆放。
-
將相應的輔料(包括吊筋、螺栓、水泥釘?shù)龋?zhǔn)備好。
3、機具準備
準備好施工中需要的機具:包括電錘、手電鉆、曲線鋸、板鋸、鋼尺、螺絲刀、手錘、剪絲鉗、水平管、電焊機、鋁合金切割機等。
(二)施工操作
1、確定標高、彈線定位、固定吊筋
-
根據工程設計要求,由建設方現場負責人確定吊頂標高,并形成書面文件,雙方保留備案。
-
布線(平面布置),確定水平線:用水平管找水平,水平線的高低誤差控制在±0.5mm內。布頂棚線:根據吊頂現場情況及燈孔、空調風口的式樣和排列方式,確定主副龍骨的排列方向,確定吊筋位置。
-
根據頂棚布線位置打眼,打眼深度4~6cm。
-

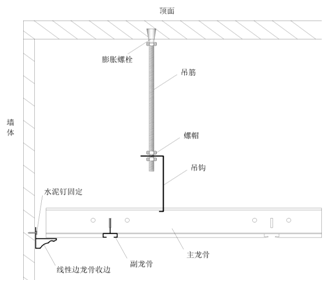

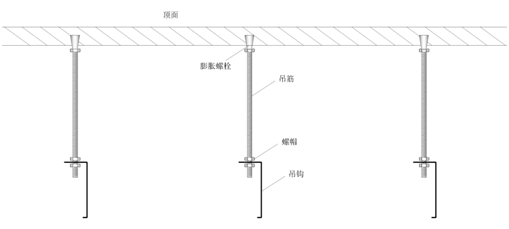

主龍骨方向吊桿離墻間距為400mm,中間吊桿間距為900mm。主龍骨與主龍骨之間吊筋間距為604mm,吊桿不能有松動現象。(如圖1-1,1-2)

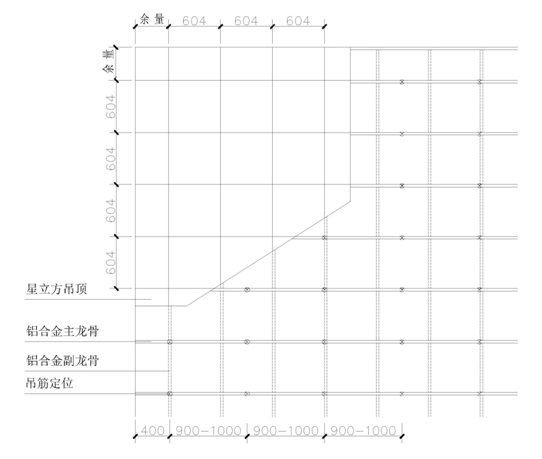

圖1-1
600×600mm 吊筋間距為600 × 900~1000 mm
600×1200mm吊筋間距為600 × 900~1000 mm
300×1200mm 吊筋間距為300 × 900~1000 mm

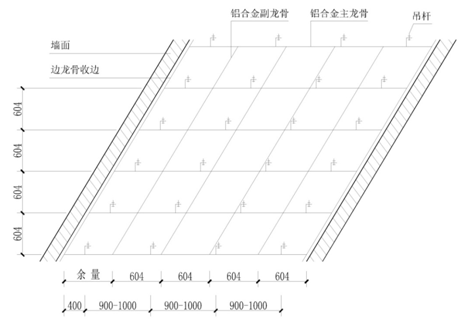

圖1-2
2、釘收邊條
-
用水泥釘將收邊條固定在彈有水平線的墻面上,水泥釘間距25~35cm,如遇基層不直,予以填充。
-

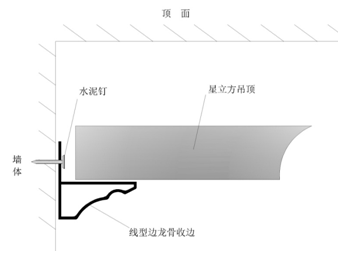

收邊條接縫要求平整吻合,接縫偏差小于1mm。(如圖2-1)
圖2-1
3、安裝主副龍骨
-

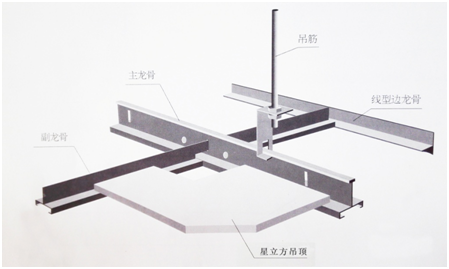

將吊鉤與鋁合金主龍骨連接,再將副龍骨與主龍骨連接,并進行調平調直,保證水平,主龍骨連接要用鉗子接實。
-
龍骨之間接縫高低偏差控制在1mm內,接縫平直偏差控制在1mm內,平整度差控制在3mm內,整體起拱高度為短跨跨距的1/200。(如圖3-1)
圖3-1
4、龍骨安裝完畢進行工程隱蔽交驗
圖4-1
5、安裝面板
-
將天花板放在龍骨架上,注意對縫均勻,每一塊板應四周均勻落槽,相鄰副龍骨調平調直。應根據材料的結構特點進行,不能生搬硬裝,防止掉角和碰傷棱邊。
-
安裝時應戴白線手套小心操作,防止板面污染和折裂。
6、安裝后處理
圖6-1
-
微調:對已完工部位進行自檢,未達到要求的須返工或調整,知道符合質量要求。
-
衛生:將施工過程中產生的垃圾清掃干凈。
(三)產品保護
對工程成品做好保護,防止其他工程交叉施工時損壞和污染吊頂板面。
(四)工程驗收
施工完畢自檢合格后,填寫鋼木骨架和飾面板安裝工程質量評定表,交甲方有關監理部門對工程進行檢查驗收。
(五)資料整理
-
整理資料:包括產品資料、施工過程中有關的圖紙、表格和變更簽證單。
-
填寫表格,見附三:吊頂工程質量驗收評定表
三、吊頂安裝施工注意事項
-
主龍骨的走向應考慮燈具和通風口的安裝
-
非配套燈具和通風口不能用鋁合金龍骨承載
-
安裝筒燈、噴淋頭、煙感、風口等需要在天花板上開孔時,應先量好直徑找準中心點,使用專用機具開孔,孔徑應略大于對應直徑
-
布線時應嚴格按照施工圖紙操作,如現場尺寸有差異請示相關管理人員后再進行適當調整,一般應首先考慮中分,使天花板前后和左右保持對稱
-
計算吊筋長度時,應考慮吊鉤和龍骨的高度
-
安裝吊鉤時應將上下兩個螺母緊固在吊筋上
-
吊筋靠墻面距離應控制在400mm內
-
相鄰兩排主龍骨的連接處應錯開位置
-
星立方產品均為活動板,檢修方便,不需要雙層龍骨
-
星立方所供材料都是按標準配比,工程面積小或者其他特殊情況時需增購材料
-
天花板在搬運和安裝過程中要小心輕放,堆碼時應按包裝上的標志放置,不能超過3層,且地面一定要平整、干燥
-
安裝天花板時操作工一定要佩戴白色手套
-
安裝天花板時一定要注意板材與龍骨的配套
